三九丰发彩印高明新厂的建设目前依然如火如荼地进行中。因疫情反复造成的影响,工程进度被延后。
截止至日前,新厂的施工情况如下:
(1)综合楼铺设地砖(基本完成)/天花内墙涂漆(天花基本完成面漆)墙体面漆施工,给水电/监控(基本完成),消防(完成工程量90%)安装铝窗门扇/清理各层楼地面(食堂:铺设墙裙/地砖)。

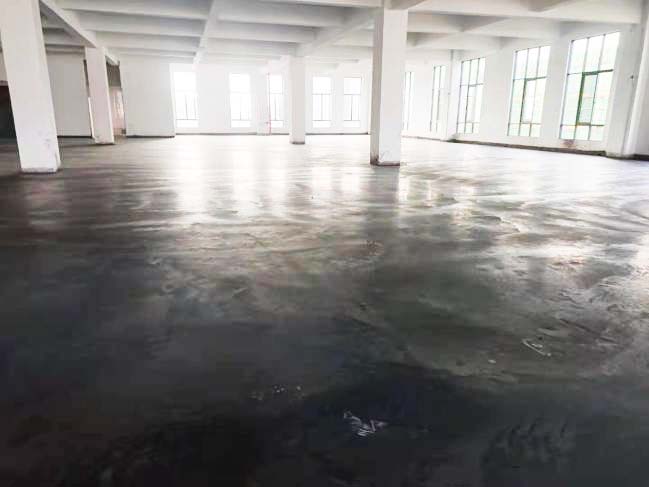

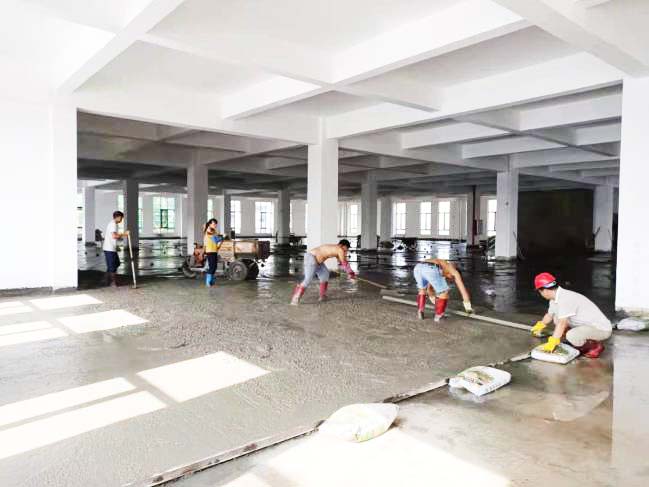

(3)车间一内墙/天花涂漆(二~五层天花基本完成)/外墙(基本完成),消防(完成工程量85%)/清理各层楼地面/外墙拾收尾/铺贴梯间墙裙。

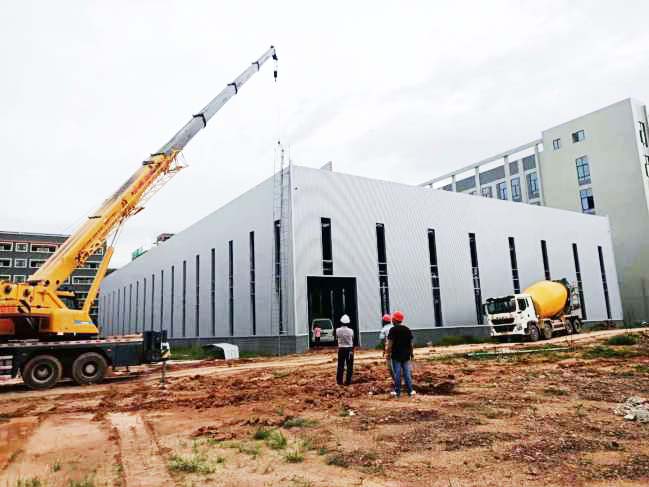

(4)车间二钢结构施工(完成工程量90%)。

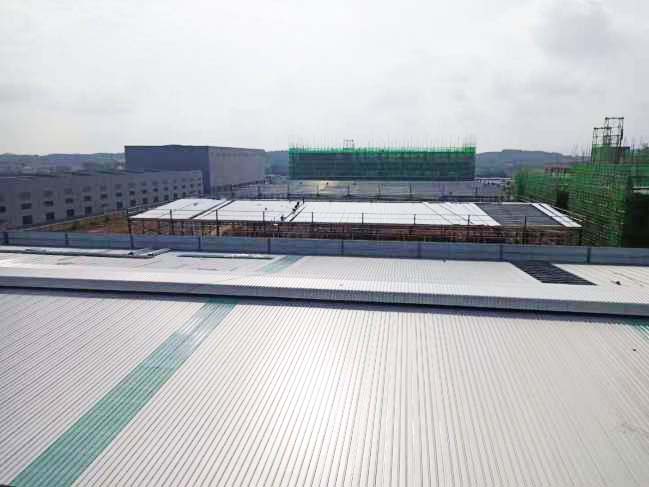

(5)车间四钢结构施工。
(6)车间七天面层结构搭制安模板。
(7)厂区内排污/排水施工。
(8)车间一设备基础绑扎钢筋。
根据现场负责人介绍,有望于今年年底开始运行。
